Renovació de la xarxa d'abastament del carrer de Galícia

Aigües de Mataró var renovar la xarxa d’abastament d’aigua al carrer de Galícia, entre el Camp de Futbol de la Llàntia i el carrer del Berguedà.

Les obres formaven part del Pla Director de l’Aigua de Mataró (PDAM 2011-2025), i consistien en la instal·lació de 392 metres lineals de canonades de foneria de diàmetre de 250 mm.

També es va construïr una nova arqueta de sectorització que permet controlar el subsector 16-La Llàntia.

Aquest punt de control forma part del projecte de digitalització de la xarxa d’abastament d’aigua de Mataró i ha de servir per aprofundir en l’analítica de dades i ajudara a detectar millor l’aigua no registrada, és a dir, la diferència entre l'aigua d’aigua que se subministra a la xarxa i la que els comptadors de les persones comptabilitzen finalment.

L'obra civil  es va adjudicar a Construcciones y Obra pública García Cano e Hijos i l'obra mecànica la va fer Aigües de Mataró.



Imatge

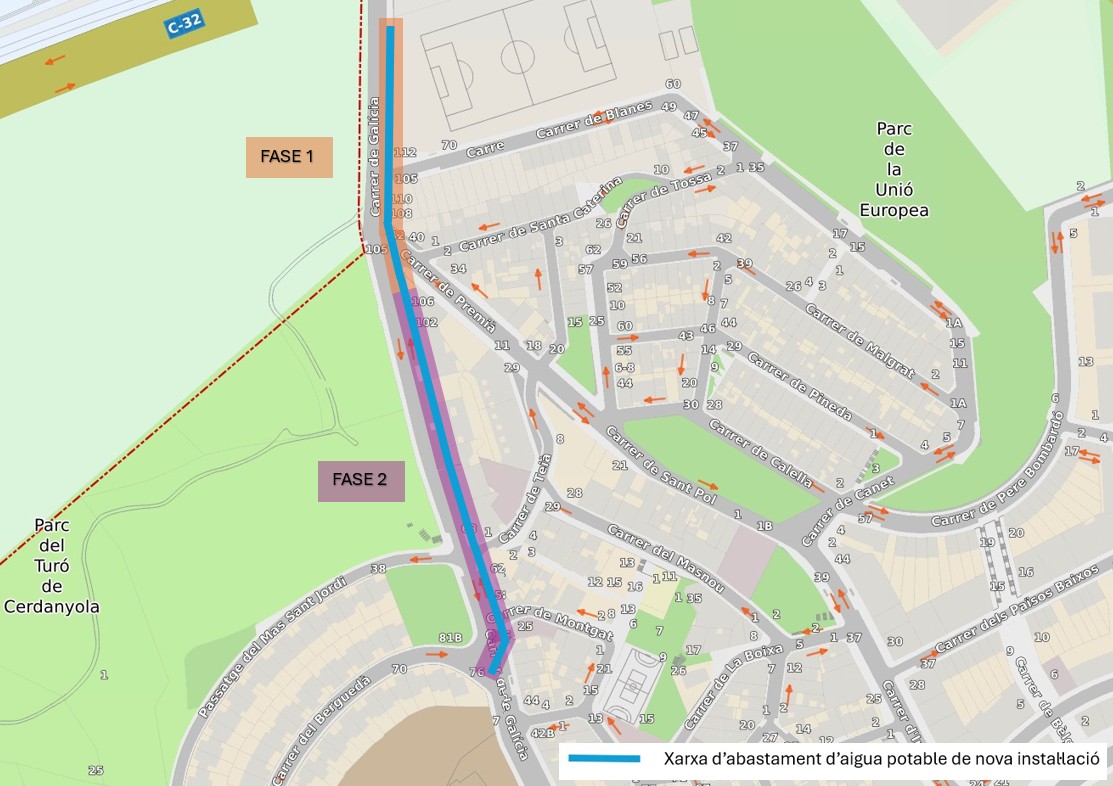

Plànol àmbit de les obres del carrer Galícia





Cost
339.995,03 € IVA inclòs
Data d'inici
10/06/2025
Durada
16 setmanes
Estat
Finalitzades
